住吉区苅田南野マンション計画

場所:  大阪市住吉区苅田
構造:  鉄筋コンクリート造 10階建
   (外断熱仕様)
工期:  平成25年1月31日~
    平成26年1月31日
用途:  賃貸住宅 18戸

工事担当者

作業所長: 景山英夫

エコルネスマンションは一般的なマンションに比べ高耐久性・高寿命な建物であり、また 高い付加価値を兼ね備えたマンションであるため、より高度な品質管理が要求されます。 商品力をよりUPさせるため、各工程の実績データを記録し次物件に展開できるよう精励 していく所存です。 お客様に満足していただける建物を造ること、これを第一に日々工事を進めてまいります。

2014/02/10
エコルネスマンション完成!

2月10日無事に引渡しを終え、新たに「ラ・エスペランサ あびこ」という名前で社会に一歩を踏み出して行きました。
この建物の一番の特徴である外断熱の「快適さ」を今後長く伝え、優良な社会資本としての役目を存分に果たしてくれると確信しています。

2014/02/06
竣工前見学会

施工中なので当然エアコン等暖房設備はないのですが、部屋に入るや否や『寒くないですね』とおっしゃられ”外断熱の効果”が窺えました。

2014/01/30
マンション名決定!

オーナー様よりマンション名を「ラ・エスペランサ あびこ」と命名されました。
エスペランサとは、スペイン語の”希望”という意味で、「希望のあるマンション あびこ」です。
銘板の下部分にエコルネスマークを入れて頂きました。
弊社のエコルネスの宣伝となり、今後営業の強い味方となる事でしょう。

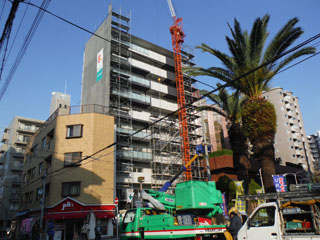

2014/01/15

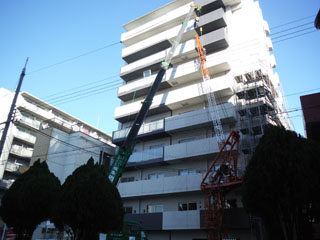

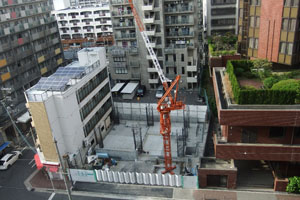

タワークレーン解体

外観がお披露目出来る状態となりました。

2014/01/11
足場解体

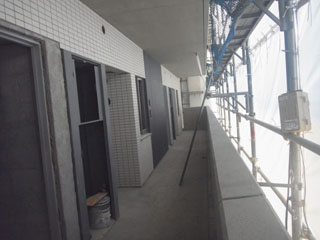

建物が姿を現しました。
内部作業も順調に進んでおります。

2013/12/20

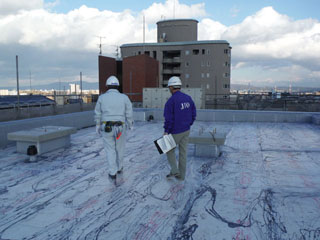

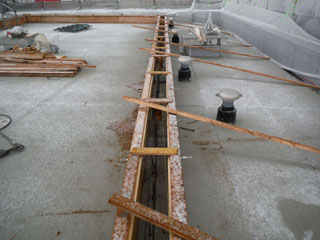

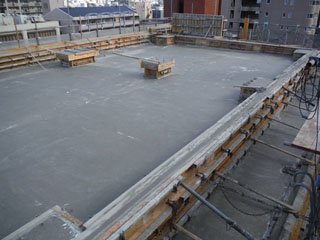

屋上型枠

上空に流れ込んだ寒気の影響で20日午前、近畿各地は厳しく冷え込み、大阪市内でも雪が積もりました。

2013/12/10
JIO検査

JIO(日本住宅保証検査機構)の検査員さんと問題無いか一緒に確認してもらいます。

2013/12/04

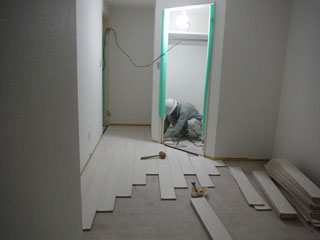

フローリング貼り

屋内は、賃貸住戸部屋内の形が出来上がり順次下階から床のフローリングが貼られていきます。

2013/12/03
木製建具

木製建具の据付が進み、完全な部屋となります。

2013/11/30

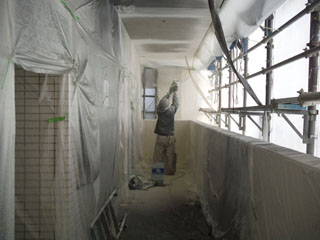

吹付作業

躯体工事は無事に完了上棟して、外壁にはタイルが貼られ、吹付け仕上げも進めております。

2013/11/29
3階室内

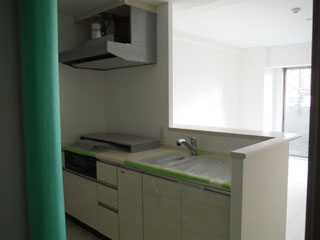

3階部分は壁紙やフローリングが貼られ、キッチンや洗面化粧台等の機器も据付が進み日増しに住宅らしくなってきています。

2013/11/22
上棟式

11月22日の大安に上棟式が執り行われ、オーナー様から「もう一息です。頑張ってください。」と、工事関係者に労いの言葉をいただきました。
引き続き無事故無災害で工事を進められるよう努力してまいります。

2013/11/11
上棟しました!

躯体工事は無事に完了し上棟しました。

2013/10/30
クロス貼り

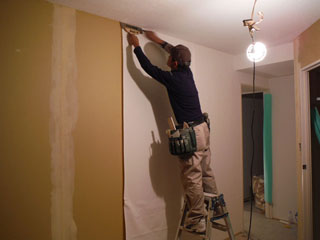

いよいよ内装仕上げ工程に入りました。

2013/10/17

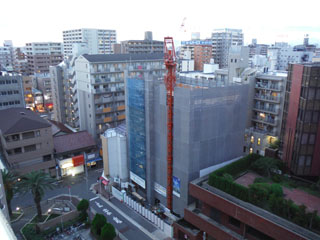

遠望

オーナー様住戸の10階床まで躯体工事は進捗してきました。
あべのハルカスや長居公園陸上競技場の屋根も遠望できる高さになりました。

2013/10/17

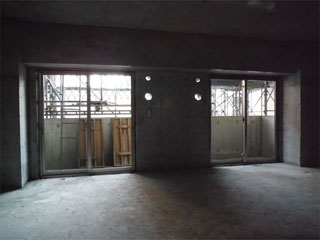

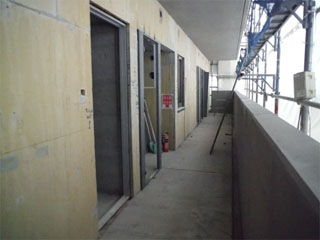

2階2重サッシ取り付け

2階の先行モデルの部屋には2重サッシも取り付けられました。
2重サッシは、温度環境を一定に保ち騒音の低減に役立ちます。

2013/10/17
造作工事

室内の造作も下階から上へ進んでいます。
キッチンカウンターも取り付き、収納もついています。

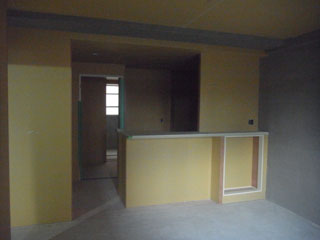

オープンキッチンが採用されています。

2013/9/27

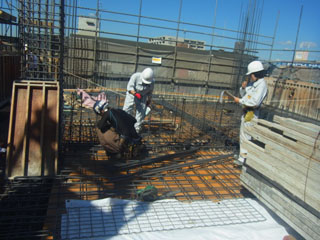

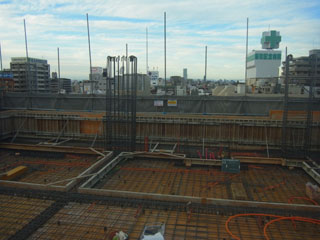

配筋チェック

9階では躯体工事が並行して進んでいます。
鉄筋の本数や配置などチェックをしています。

2013/9/19
2~4階造作材搬入・造作工事開始

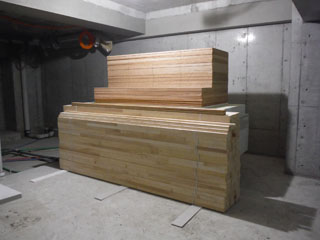

造作材も室内に搬入されました。

2013/9/18

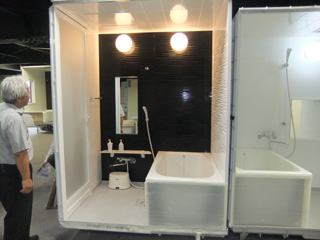

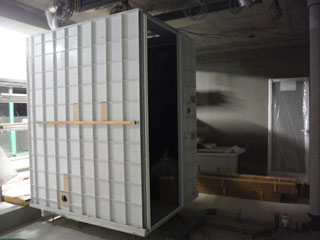

2~4階UB搬入・据付開始

室内にユニットバスも据付られました。

2013/9/5
外観です

だいぶ上に伸びたのが周りの建物と比較してもよくわかります。

2013/8/30
2階バルコニー側タイル貼り

バルコニー側もタイルが貼られました。

2013/8/30

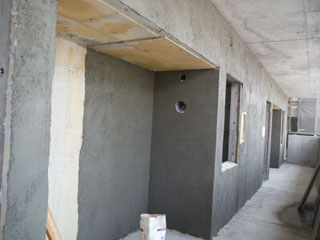

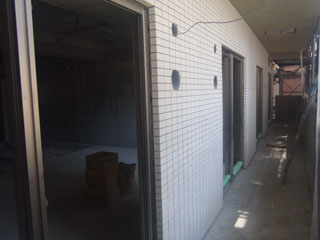

2階開放廊下側タイル貼り

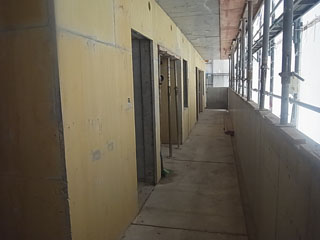

開放廊下側に壁がタイルが貼られました。

2013/8/7
2階タイル貼用モルタル塗り

2階開放廊下側、断熱材の上にタイル貼用の下地モルタルが塗りつけられました。

2013/7/25

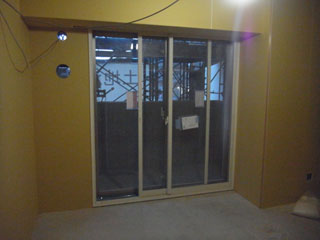

2階サッシュ取り付け

2階バルコニー側のアルミサッシュを取り付けました。

2013/7/25
2階サッシュ取り付け

2階開放廊下側のサッシュを取り付けました。

2013/7/22
ショールーム訪問

お客様と今回採用のバス・キッチン・洗面所の仕様を確認していただく為、ショールームへご案内。

2013/6/17
2階開放廊下側の壁

2階の壁型枠の取り外しが終了し、打ち込まれた断熱材が見えました。
心配していたジョイント部分からのノロの洩れもなくきれいな面が出来ています。

2013/5/31

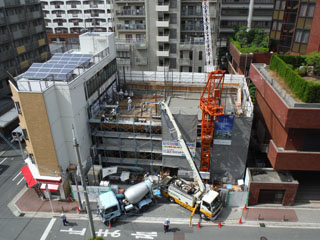

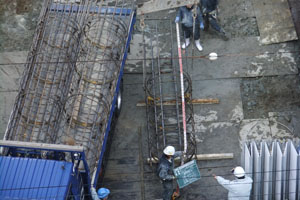

2階コンクリート打

2階の柱・壁、3階床のコンクリート打ちです。
ポンプ車、生コン車の配置工夫しています。
ブーム車も今回まで、次回からは配管車での打設になります。

2013/4/17
タワークレーン建方

2013/4/12

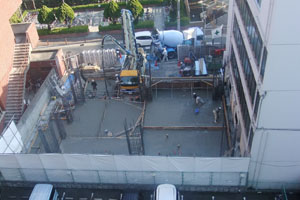

土間コンクリート打設

2013/3/27

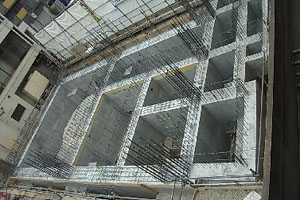

基礎コンクリート出来形

2013/3/1

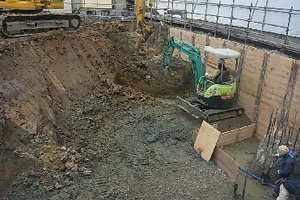

掘削

2013/2/14

2012/12/22
地鎮祭
